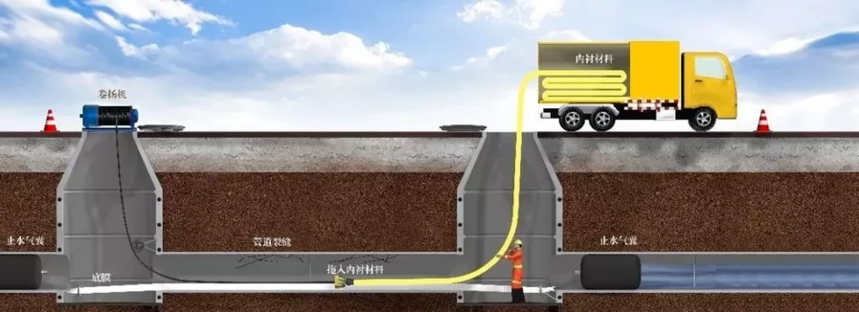

|
光固化软管如何使用?常见问题及解决方案汇总时间:2025-05-08 光固化软管的使用需遵循严格的操作流程,并注意解决常见问题,以下是详细说明: 光固化软管使用方法 1. 施工准备 管道预处理:使用管道检测机器人对管道进行CCTV检测与评估,确定缺陷位置和类型,制定合适的预处理方案。对管道进行清淤、疏通、冲洗和抽水,确保管道内部清洁,对管道内壁进行局部处理,使管道内壁达到预处理的设计要求。 材料与设备准备:准备光固化修复系统一套、管道修复材料一套(根据管径、管道长度备足材料)、卷扬机一台、吊装设备一台、发电机一台等。核对软管管径、长度、厚度等参数,确保其与待修复管道匹配。 2. 插入底膜与拉入软管 插入底膜:在管道机器人检查之后,通过管道机器人或冲洗设备或穿绳器将绳子引入管道内,使用卷扬机将绳子把底膜和拉绳拉入管道内。在拉入软管之前,在所有改变牵引方向的井口、管口等处设置滚筒或定滑轮,滚筒或定滑轮采用丝杠定位并固定,软管拉入过程中可能与其它物体直接接触处衬垫保护垫膜。 拉入软管:软管两端应各安装一个扎头。将浸渍树脂的软管平稳、平整、缓慢地拉入原有管道,拉入速度不得大于5m/min,拉力不得大于122KN,拉入过程中不得磨损或划伤软管。软管的轴向拉伸率不得大于2%,两端应比原有管道长出300mm - 600mm用于扎头的绑扎。 3. 充气 一次充气:充气前确保井下无作业人员;充气过程按0.02 - 0.03Bar/min的速度缓慢充气,当压力达到0.2 - 0.3bar时,持续保压20 - 40min,保证软管充分涨开;在保压阶段将软管中的预置绳拉出,置换为耐高温的细绳,用于拉灯架;在保压阶段完成灯架的功能测试及灯架高度的调节,并套上对应管径的内膜。 二次充气:软管二次充气的压力应能使软管充分膨胀并紧贴旧管道内壁,压操作压力值大小根据管径不同而有所不同。打开摄像头,收紧电缆线,标记电缆线的起始位置,并将软件上的距离值清零;当二次充气达到操作压力值时,牵引灯架行走,通过摄像头观察软管涨开情况,有未涨开区域时,紫外灯架不宜强行通过,可适当提高充气压力;二次充气上升到操作压力值时,进行保压控制,直到软管固化完成。 4. 放修复灯架与固化 放修复灯架:关闭充气后打开结束井扎头盖板,将灯架上的内膜套到扎头上,同时将高温绳系到灯架上;由井上人员用手扎紧灯架尾端内膜,同时开始充气;当软管被撑开后,在靠近扎头端的内膜上开一个气孔,方便下手调整灯架放入时的位置,同时通知开始井端的操作人员用高温绳缓慢拉灯架进入软管;当灯架尾部进入扎头后,停止拉绳,同时关闭充气,将电缆线从扎头盖板中间穿过,并将电缆线尾部与灯架连接,盖上扎头盖板打紧;开始井和结束井两端操作人员,对扎头上的绑带再次进行打紧加固操作。 固化:在控制台上设置好修复参数,包括修复管径、修复材料壁厚、紫外灯灯节数量等;参数设置完成后,开启紫外光源,开始起始井端的原地固化,原地固化时间根据管径不同而有所不同;原地固化完成后,点击收线开关,开始匀速收线,固化速度见修复参数表;固化过程中应实时观察修复温度,温度为80 - 130℃为宜,如果温度达不到80℃可适当降低固化收线速度;固化过程中应观察显示屏上灯架的行走里程,并留意电缆标记,当灯架到达终点时,应及时关闭电缆盘收线开关,然后进行结束井端的原地固化,固化完成后关闭紫外灯光;灯光关闭后,调整风量降低管道内部压力降至大气压后,关闭风机,然后冷却20 - 40min直至软管充分固化冷却。 5. 后期处理 冷却到常温时,打开结束井端的扎头盖板,拿出修复灯架,此时需要戴手套作业防止灯架烫手,同时解开灯架上的高温细绳,不要拉出需要保证在管道内放好。 拆除两端的扎头,拆扎头的过程中需要保证管道内的细绳不被拉出。 切除开始井和结束井两端的多余衬管,切割时应注意安全保证切割平整,切割时保证衬管超出旧管道20 - 30mm,切割时注意佩戴防护设施。 用管道内的高温绳拉出内膜。 对切割后的衬管进行封口处理。 清理井下作业垃圾,整理井下作业工具。 常见问题及解决方案 1. 卷扬机拉不动内衬软管或被拖拽移动 原因:内衬软管过重,拖动内衬软管所需的牵引力超过了卷扬机所能提供的拉力;卷扬机基础未固定牢靠。 解决方案:下料时使用滑轮组,通过增加动滑轮数量减小拉力;卷扬机设备通过打地锚、方木支撑固定设备。 2. 软管固化后的表面平整度达不到规范或合同的要求 原因:原管道内部预处理效果未达要求。 解决方案:在拖入内衬软管前对原管道进行精细处理,并达到预处理的设计要求。 3. 紫外光固化后的内衬管表面有褶皱 原因:内衬软管外表面的面积与原管道内表面的面积不一致,可能是由于测量数据偏差或制作偏差,导致内衬软管外径与原管道内径尺寸不能很好匹配;原管道存在局部变形、缩径、变径、转弯等情形;固化时内衬软管内部的鼓胀压力不足。 解决方案:测量原管道管径沿纵轴线的尺寸,并裁剪;对原管道缺陷做处理,使之满足修复前的预处理要求;固化过程中,增大内衬软管内部的充气压力,使内衬软管紧贴原管道内壁。若已出现褶皱,将内衬管分段分片割除,并清理干净后,重新进行紫外光固化施工。 4. 内衬管表面存在局部开裂 原因:内衬软管直径偏小,过度扩张导致内衬管偏薄、厚度不达标,严重时导致内衬管破裂;内衬软管运输、吊放、翻转或牵引安装过程中,设备、工作台、井壁、管壁等存在的尖锐物造成了内衬软管划痕及破裂;内衬管冷却速度过快,收缩引起拉裂。 解决方案:测量原管道管径沿纵轴线的尺寸,并裁剪;严控操作工艺。一旦内衬管出现开裂,就应判为不合格工程,需要局部重新修复,或整段重新修复。将内衬管分段分片割除,并清理干净后,重新进行紫外光固化施工。 5. 固化后的内衬管中存在白斑 原因:内衬软管树脂浸润过程中,抽真空和碾压工艺不到位,致使树脂浸润不密实,含有气泡。 解决方案:严控树脂浸润工艺,消除气泡。如果白斑数量超出规范要求,局部缺陷需局部切除和修复,如果在整个管段上出现了较多的白斑,则需全部移除内衬管,重新修复。 6. 固化试样的强度达不到要求 原因:树脂少,内衬软管中的某一局部树脂少,可能是浸润不到位或是现场固化前树脂流失;固化时温度低,如原管道的渗漏未做预处理,则在紫外光固化时渗漏部位的温度因流水的冷却而达不到固化温度,或固化不充分;也可能是紫外灯泡功率不够,或照射时间过短,致使光敏反应不充分;固化时紫外灯强度不够,固化反应不够。 解决方案:严控树脂浸润工艺和现场施工工艺。将内衬管分段分片割除,并清理干净后,重新进行紫外光固化施工。 7. 内衬软管在储存或运输过程中发生了固化 原因:内衬软管在储存或运输过程中的温度不符合要求;受到了强光照射或风吹,保护膜破损。 解决方案:严格按照材料说明书进行储存和运输。常温(0℃~25℃)下防水、避光、通风保存,保质期为90天;若保存在恒温冷库(5℃~18℃)内,保质期可延长至180天;运输时应采取防晒和降温措施,或选择夜间进行,在连续4小时气温超过30℃或低于 - 5℃的条件下,应使用保温车运输;夏季、冬季现场暂存时间宜控制在2天内,夏季暂存应选择避光、通风、阴凉(5℃~25℃)场所,冬季暂存应有保温措施,暂存温度宜控制在18℃~25℃,严禁从低于5℃处运抵现场直接固化施工,夏季、冬季现场暂存时间大于2天的,建议暂存在配备空调的集装箱或临时库房内,并采取防火、防中毒措施。 8. 固化后的内衬管与原管道间存在间隙 原因:尺寸裁剪偏差,对原管道尺寸测量没有严格进行裁剪;固化过程中压力控制不到位,施工气压过低,导致内衬材料不能充分膨胀,无法紧贴管壁;原管道存在变形、脱节、错位、局部凸起等缺陷,而预处理时未能消除这些缺陷。 解决方案:测量原管道尺寸,裁剪与制作内衬软管;固化时保持足够高的气压,使软管紧贴原管内壁;做好原管道预处理工作。 9. 内衬管的内部出现局部鼓包或隆起 原因:原管道内部凸出部分处理不够;固化过程中内衬管内部气压偏低;原管道缺陷处理不到位,渗水积聚在内衬管与原管道的环状间隙中所致。隆起会影响过流能力。 解决方案:固化时保持足够的气压;原管道的渗漏点在预处理时要消除。 10. 固化后的内衬管表面存在针孔或缺口 原因:内衬软管的保护膜在运输或施工过程中受到损坏。 解决方案:在运输或施工过程中防止尖锐物刺伤或刮伤保护膜。如果没有可见的渗漏则影响不大,如果出现局部渗漏则需采取局部内衬修复技术;如果大面积出现渗漏则需要全部重新修复;如果是可以进入的大直径雨污水管道,也可以采取人工灌注环氧树脂的方法补救。 |
